Hành trình triển khai một dự án Granite Machine Base từ yêu cầu đến nghiệm thu
1. Bối cảnh dự án
Một doanh nghiệp trong lĩnh vực tự động hóa cần chế tạo hệ thống kiểm tra linh kiện điện tử tốc độ cao. Hệ thống yêu cầu nền máy có độ ổn định lớn để lắp các cụm chuyển động tuyến tính, camera công nghiệp và đầu đo tự động.
Sau khi đánh giá nhiều phương án, nhóm kỹ thuật quyết định lựa chọn Granite Machine Base thay vì kết cấu thép hàn.
Điểm đáng chú ý là đây không phải sản phẩm tiêu chuẩn có sẵn mà phải thiết kế và gia công theo yêu cầu riêng của dự án.


2. Tiếp nhận yêu cầu từ khách hàng
Cuộc họp đầu tiên không tập trung vào báo giá mà xoay quanh các câu hỏi kỹ thuật.
Nhóm dự án cần làm rõ:
- Thiết bị sẽ hoạt động trong môi trường nào?
- Khối lượng các cụm máy lắp trên Granite Machine Base là bao nhiêu?
- Có yêu cầu mở rộng trong tương lai không?
- Thời gian bàn giao dự kiến là khi nào?
- Tiêu chuẩn nghiệm thu của khách hàng là gì?
Những thông tin này giúp xác định phạm vi công việc trước khi bắt đầu thiết kế.
3. Rà soát hồ sơ kỹ thuật
Khách hàng cung cấp mô hình 3D và bản vẽ lắp tổng thể.
Tuy nhiên, trong quá trình rà soát phát hiện một số điểm cần trao đổi:
- Một số vị trí lắp ghép chưa thống nhất.
- Thiếu kích thước của các bề mặt chuẩn.
- Chưa xác định rõ các vị trí ren đặc biệt.
- Thiếu yêu cầu về hồ sơ nghiệm thu.
Việc rà soát sớm giúp tránh phát sinh khi sản phẩm đã bước vào sản xuất.


4. Cuộc họp kỹ thuật trước khi phát hành bản vẽ
Thay vì gửi bản vẽ ngay cho nhà sản xuất, nhóm dự án tổ chức một buổi Review Design.
Thành phần tham gia gồm:
- Kỹ sư thiết kế cơ khí.
- Kỹ sư điện.
- Kỹ sư tự động hóa.
- Bộ phận mua hàng.
- Đại diện đơn vị gia công.
Mục tiêu của buổi họp là xác nhận mọi yêu cầu kỹ thuật trước khi phát hành bản vẽ chính thức.
5. Giai đoạn sản xuất
Sau khi bản vẽ được phê duyệt, Granite Machine Base bước vào giai đoạn sản xuất.
Trong thời gian này, nhóm dự án theo dõi các mốc chính:
- Xác nhận lịch sản xuất.
- Kiểm tra tiến độ.
- Trao đổi nếu có thay đổi nhỏ.
- Chuẩn bị kế hoạch lắp ráp tại nhà máy.
Việc cập nhật thường xuyên giúp khách hàng chủ động điều phối các hạng mục liên quan.

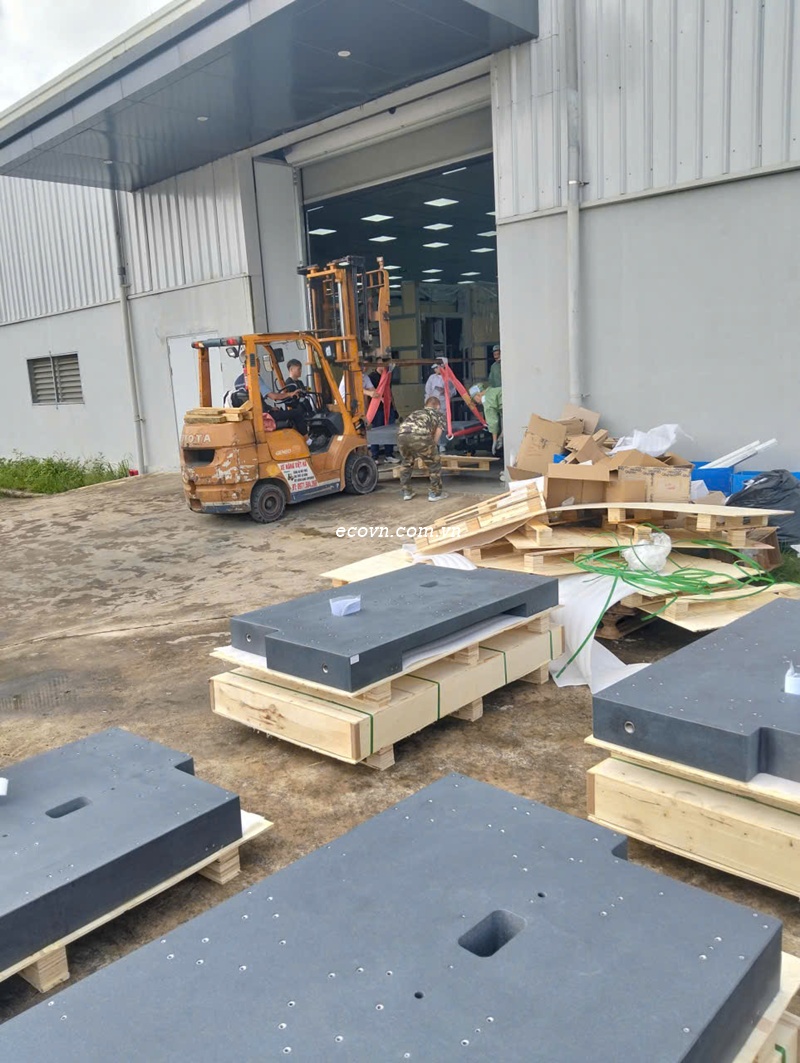

Bàn máp đá granite gia công theo yêu cầu
Bàn map đá granite kiểm tra độ phẳng
6. Kiểm tra trước khi xuất xưởng
Khi Granite Machine Base hoàn thiện, sản phẩm chưa được giao ngay mà trải qua bước kiểm tra cuối cùng.
Các nội dung được xác nhận gồm:
- Đúng mã sản phẩm.
- Đúng phiên bản bản vẽ.
- Đúng vị trí lắp ghép.
- Không có hư hỏng trong quá trình sản xuất.
- Hồ sơ kỹ thuật đầy đủ theo hợp đồng.

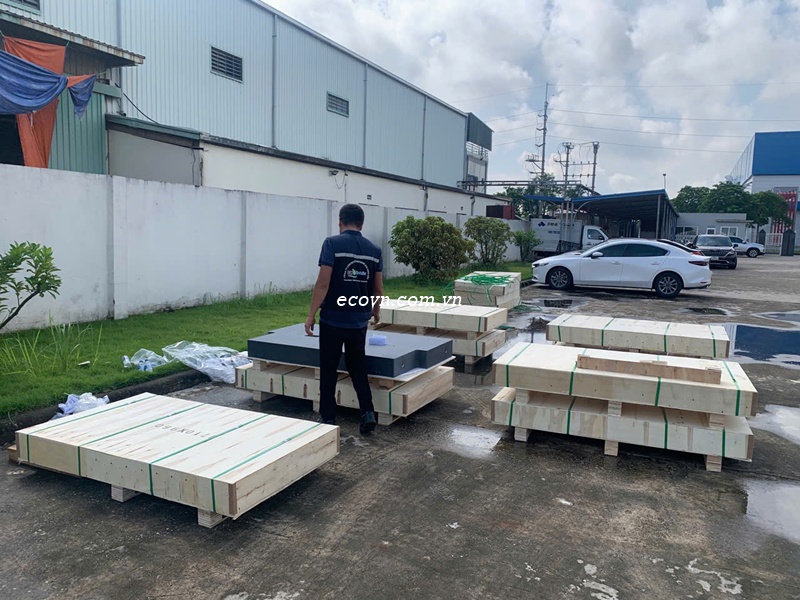

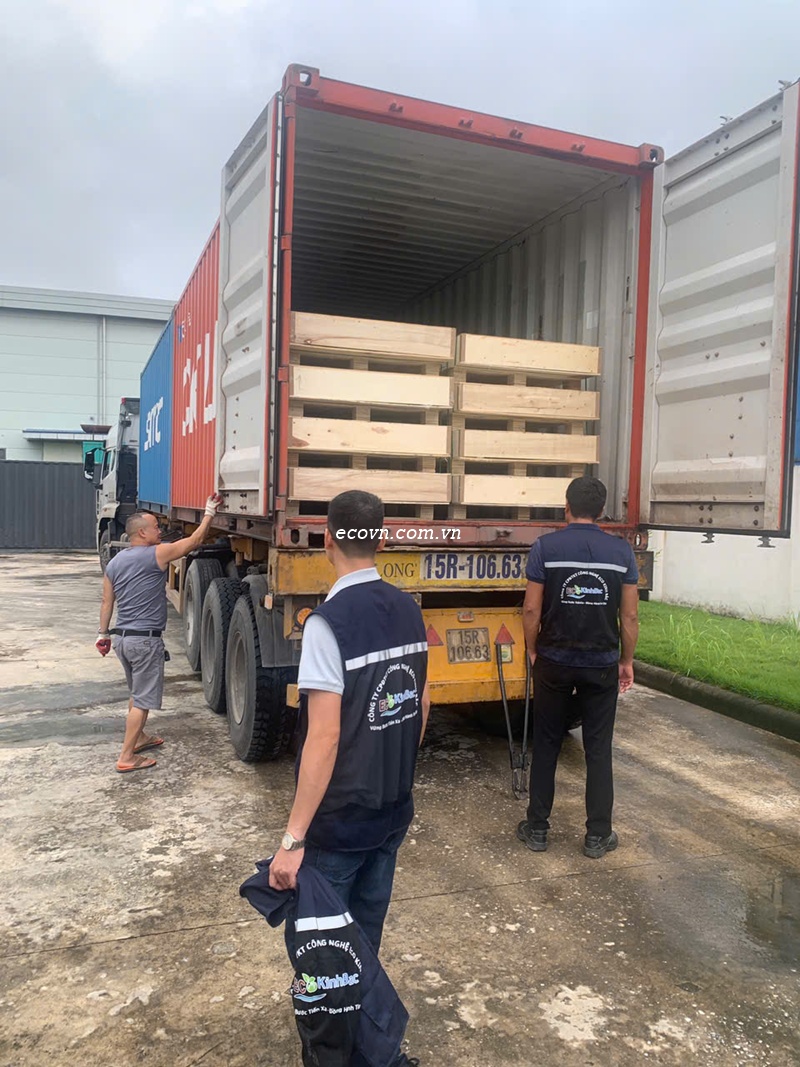

Sau khi hoàn tất kiểm tra, sản phẩm mới được đóng gói để vận chuyển.
7. Tiếp nhận tại nhà máy khách hàng
Đội ngũ kỹ thuật của khách hàng không đưa Granite Machine Base vào lắp đặt ngay.
Họ thực hiện quy trình tiếp nhận gồm:
- Kiểm tra ngoại quan.
- Đối chiếu hồ sơ bàn giao.
- Xác nhận số lượng phụ kiện.
- Kiểm tra tình trạng đóng gói.
- Lập biên bản tiếp nhận.

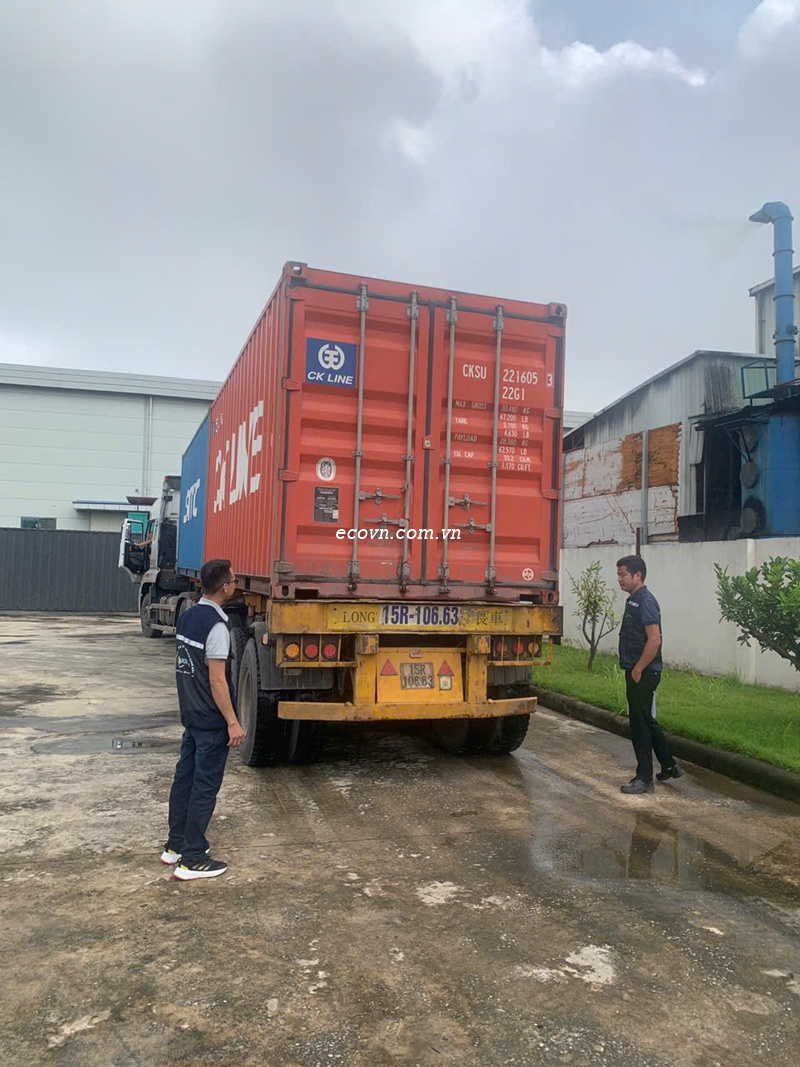

Quy trình này giúp phát hiện sớm các vấn đề nếu có trong quá trình vận chuyển.
8. Lắp ráp hệ thống

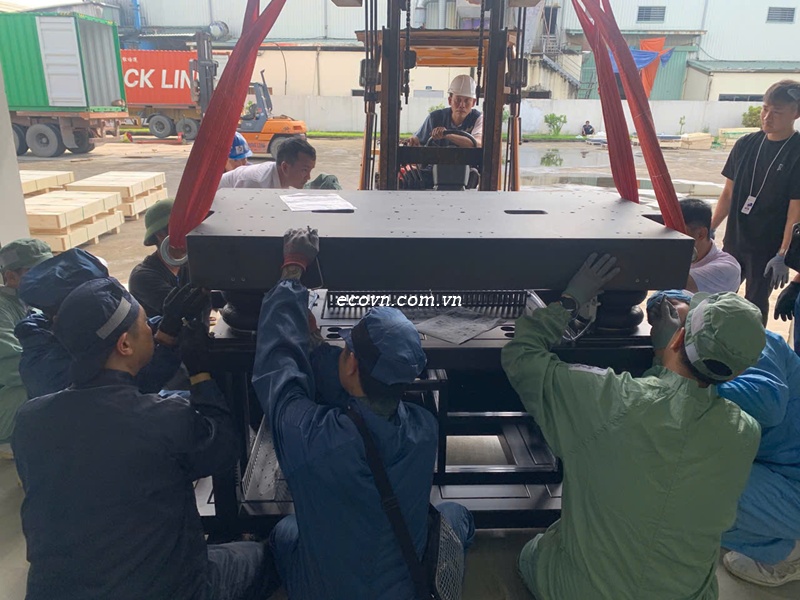

Sau khi được nghiệm thu đầu vào, Granite Machine Base trở thành nền tảng để lắp các cụm thiết bị.
Quá trình lắp ráp diễn ra theo từng bước:
- Lắp hệ thống ray dẫn hướng.
- Lắp động cơ và cơ cấu truyền động.
- Lắp camera công nghiệp.
- Lắp cảm biến.
- Lắp hệ thống điều khiển.
Nhờ chuẩn bị tốt từ giai đoạn thiết kế, toàn bộ quá trình diễn ra đúng tiến độ mà không cần chỉnh sửa kết cấu.



9. Đánh giá sau khi đưa vào vận hành
Ba tháng sau khi bàn giao, nhóm dự án tổ chức cuộc họp tổng kết.
Các nội dung được đánh giá gồm:
- Tiến độ thực hiện.
- Chất lượng sản phẩm.
- Khả năng phối hợp giữa các bên.
- Những vấn đề cần cải thiện.
- Bài học cho các dự án tiếp theo.
Đây là bước quan trọng nhưng nhiều doanh nghiệp thường bỏ qua.
10. Bài học kinh nghiệm từ dự án
Qua dự án này, nhóm kỹ thuật rút ra một số kinh nghiệm:
- Đầu tư thời gian cho giai đoạn rà soát bản vẽ luôn hiệu quả hơn sửa lỗi sau sản xuất.
- Giao tiếp thường xuyên giữa khách hàng và nhà cung cấp giúp hạn chế hiểu nhầm.
- Kiểm tra hồ sơ kỹ thuật quan trọng không kém kiểm tra sản phẩm.
- Quản lý tiến độ theo từng mốc giúp giảm áp lực ở giai đoạn cuối.
- Việc tổng kết sau dự án tạo nền tảng cho những lần triển khai tiếp theo.
11. Kết luận
Một dự án Granite Machine Base thành công không chỉ phụ thuộc vào chất lượng của sản phẩm mà còn đến từ quy trình phối hợp giữa các bên tham gia. Từ tiếp nhận yêu cầu, rà soát bản vẽ, sản xuất, kiểm tra đến nghiệm thu và đánh giá sau vận hành, mỗi giai đoạn đều đóng vai trò quan trọng. Xây dựng quy trình triển khai bài bản sẽ giúp doanh nghiệp giảm rủi ro, kiểm soát tiến độ và nâng cao hiệu quả đầu tư cho các dự án chế tạo máy chính xác.
CÔNG TY CỔ PHẦN ĐẦU TƯ KỸ THUẬT CÔNG NGHỆ ECO KINH BẮC
Website: ecokinhbac.com - ecovn.com.vn
Địa chỉ : Tổ dân phố Thành Dền - Phường Đào Viên - Tỉnh Bắc Ninh
Hotline: 0985.680.825
Chi nhánh Hà Nội: Tầng 1 Tòa B Hateco Hoàng Mai , Phường Yên Sở - TP Hà Nội
Hotline: 0979.484.032
Chi nhánh Thái Nguyên: SN 02 tổ 60 phường Phan Đình Phùng, Tỉnh Thái Nguyên
Hotline: 0898.299.886
Chi nhánh HCM: 208/3- Nguyễn Thị Lắng - Củ Chi – Thành phố Hồ Chí Minh
Hotline: 0967.314.578
